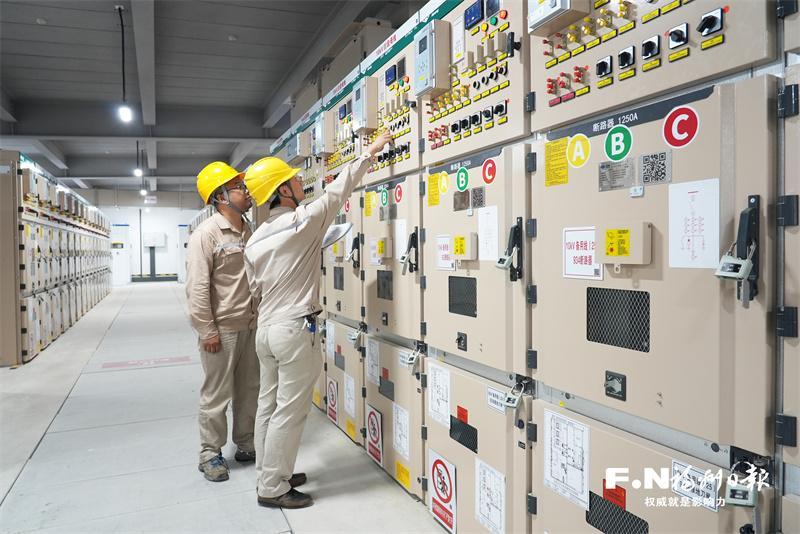

供电公司工作人员核查铁岭110千伏输变电工程投产前设备情况。(国网福州供电公司供图)
榕城6月,项目攻坚热潮涌动。记者昨日从我市各地了解到,多个重点建设项目火热施工,奋力实现提速增效目标,包括福清元洪医院、福州新区尾水污水管道、闽侯融德时代食品产业园等项目。
福清元洪医院力争12月全面竣工
作为福清市重点民生工程,福清元洪医院主要大楼外立面装修工作已完成,正进行室内装修、机电安装及室外管网作业,预计7月通电,9月底前完成室内装修和景观绿化工程,力争12月竣工。
该项目位于福州新区元洪功能区中部,东临永宾路,南临洪嘉大道,总投资约3亿元,规划用地约46.89亩,总建筑面积4.6万平方米,建设内容包含住院楼、门诊医技楼、公共卫生中心、职工周转房、医废及污水处理站等。这家医院将成为以创伤外科为主的二级综合医院,设置280张床位。
项目建成后,将提升区域医疗救治能力,满足园区的医疗、保健、公共卫生服务等方面需求,为园区内企业员工和附近居民提供更优质便捷的医疗服务。
福清万鼎世纪商业广场计划9月全面封顶
福清万鼎世纪商业广场项目位于福清东部新城龙江片区,目前主体结构施工正在加速推进,计划今年9月全面封顶,2027年建成投用。
该项目总建筑面积约12.5万平方米,规划建设千人宴会厅、商务会所、空中无边际泳池、深潜水池等。它以苍霞湖优质景观为依托,集传统文化、潮流商业、家庭娱乐、酒店商务等功能于一体,建成后,将为福清新添一处城市商业地标。
福州新区尾水污水管道项目已进入主体施工阶段
福州新区尾水管、污水主干管及配套设施工程建设运营一体化项目,起点位于长乐区文武砂街道东南快速通道与文松路交叉处,途经文松南路、201省道,终点位于松下镇疏港路,全长约15.2公里。项目建设内容包括15.2公里尾水管道、14.7公里污水管道等,目前已进入主体施工阶段。
福州市滨海水务发展有限公司工程总监王黛林介绍,该项目于6月4日进场施工,工期预计540天。项目将通过新建污水厂配套管网,有效解决新区市政污水排放问题,提升污水收集率和转输能力,显著改善新区水环境质量,实现污水处理提质增效。
融德时代食品产业园(一期)主体结构封顶
作为福建省重点项目,融德时代食品产业园(一期)项目于8日举行了主体结构封顶仪式。它在结构规划、使用功能、生产动线等基础参数上均采用了国内先进设计理念,全园区采用“双首层”设计,将在有限土地资源上实现效能最大化。
项目位于闽侯县南通镇,一期总建筑面积约4.16万平方米,建设内容包括一栋4层厂房、一栋3层卸货平台等。产业园建成启用后,预计初期年产值将突破5亿元,吸纳2000余人直接就业。
该项目以中央厨房、冷热链食品生产加工为核心,整合上下游优质企业资源,发展净菜加工、豆制品加工、肉制品加工、预制菜加工等食品产业。产业园将通过集中采购、统一配送和标准化生产,降低采购、物流及运营成本,形成从原材料到终端产品的完整产业链。
铁岭110千伏输变电工程提前1个多月正式投产
昨日凌晨4时许,铁岭110千伏输变电工程正式投产,较原计划提前了1个多月,将有效满足闽侯经济发展中心园区用电需求,提升区域供电可靠性。
这是福建电网今年迎峰度夏的重点工程,占地5261平方米,新建配电装置楼、辅助用房及消防泵房,配置2台50兆伏安主变压器,设有2回110千伏出线、28回10千伏出线,供电范围覆盖园区企业、居民用户以及部分周边区域。
国网福州供电公司现场负责人陈聪伟说,这项工程不仅可以满足园区持续增长的用电需求,还能有效缓解原有甘蔗变电站长期处于重载、过载状态的问题。
铁岭110千伏输变电工程顺利投运,将与闽侯区域内现有电网形成互补协同,进一步优化电网结构,增强供电能力,有力支撑县域经济发展与民生保障,为即将到来的迎峰度夏提供坚强电力后盾。(记者 钱嘉宜 吴桦真 谭湘竹 唐蔚嫱)
